Un espectáculo de medio tiempo debe convertir el estadio en un espacio de actuación operativo y devolverlo al fútbol americano dentro del horario del evento. En el Super Bowl LX, un sistema temporal de altavoces llegó a sus posiciones en carros de campo. La dificultad práctica no se limitaba a transportarlos: sus posiciones, conexiones y secuencia de retirada debían coordinarse con el escenario, los artistas y los equipos de campo.
La página del evento de Levi's Stadium señala el 8 de febrero de 2026 como fecha del Super Bowl LX. El reportaje de producción de David Barbour de marzo de 2026 en Lighting & Sound America, páginas 47–50 describe 18 posiciones de carros de audio y diferencia el sistema instalado para el sonido del partido del equipo portátil de entretenimiento. Sus entrevistas también describen la presión por proteger el césped y coordinar el acceso al cableado. Estos datos de despliegue publicados no demuestran un resultado acústico medido de manera independiente.
El análisis de ingeniería siguiente examina qué implica esta modalidad de despliegue para otros eventos. Es un análisis de planificación de proyectos, no una reproducción del diseño del Super Bowl, un informe de puesta en servicio ni una prueba de participación de Becke.
La geometría del recinto precede a la distribución de altavoces
Un estadio al aire libre, unas gradas con marquesina y un pabellón totalmente cubierto ofrecen posibilidades distintas para el sonido temporal. Ver un techo no demuestra que existan puntos de suspensión adecuados o capacidad de carga. Antes de elegir equipos suspendidos, apoyados en el suelo o móviles, el equipo de diseño necesita información aprobada sobre estructuras de soporte, accesos, líneas de visión, superficie de juego y calendario del evento.

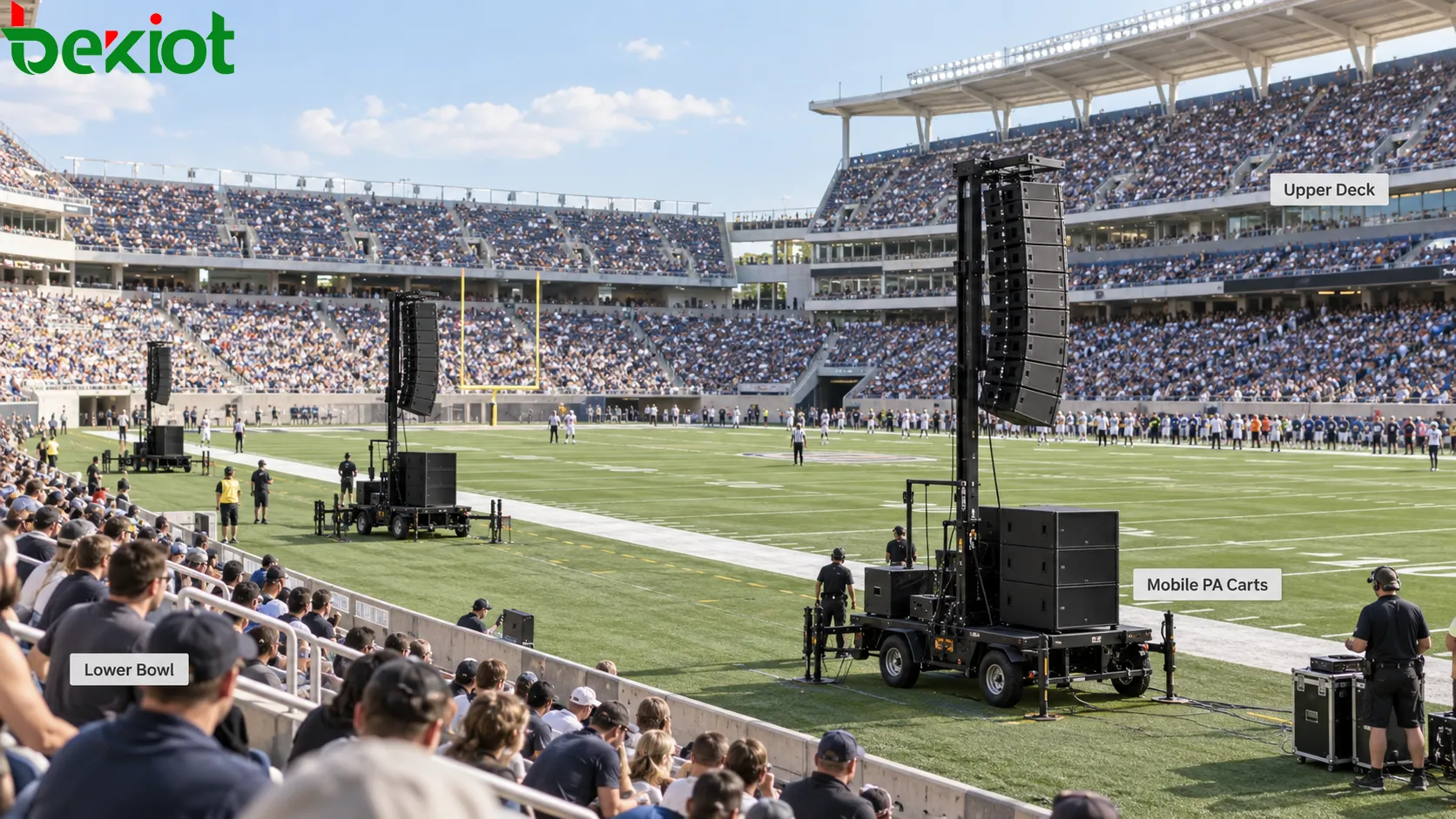

Los carros móviles pueden hacer viable un sistema premontado cuando se requiere desplegar equipos sobre el campo. También sitúan las fuentes relativamente cerca de algunos oyentes y lejos de otros. Por ello, las filas inferiores, las gradas superiores, las zonas de anotación y los asientos bajo marquesinas requieren atención específica. Reutilizar la distribución simétrica de carros de otro estadio no sustituye el examen de la geometría real de las localidades.

Antes de seleccionar equipos, defina las zonas del público y el programa previsto. Los anuncios hablados y una actuación musical pueden exigir coberturas, equilibrios tonales y niveles de funcionamiento diferentes. El proyecto debe identificar qué funciones existentes del recinto siguen en servicio durante la instalación, conexión y retirada de los equipos temporales.
Haga reproducible la posición de cada carro
La utilidad de un carro reside en poder preparar el soporte mecánico, la disposición de los altavoces y parte del trabajo de conexión antes de la transición. Esto reduce el trabajo pendiente en el campo, pero solo si cada unidad llega a la ubicación y orientación previstas. Un carro que se detiene varios metros fuera de su posición de diseño ya no reproduce la misma disposición de fuentes acústicas.
Asigne a cada unidad un identificador vinculado a su posición, configuración, conexión eléctrica y destino de audio. El plano de despliegue también debe mostrar las zonas de preparación, el sentido de marcha, las responsabilidades sobre el cableado y quién confirma que la unidad está lista. Las distintas zonas de asientos pueden necesitar configuraciones diferentes; una flota de carros no tiene por qué constar de equipos acústicos idénticos.
La idoneidad mecánica sigue siendo una cuestión de ingeniería independiente. Personal cualificado debe evaluar el carro, el sistema de soporte, la estabilidad, las cargas, la superficie de desplazamiento y las limitaciones meteorológicas según los equipos reales y los requisitos del recinto. Ni una ilustración conceptual ni una descripción publicada del evento proporcionan un diseño constructivo aprobado.
Evalúe las zonas de escucha, no solo la salida del arreglo
La planificación de cobertura debe examinar conjuntamente a los oyentes más cercanos y más lejanos. Aumentar la salida para llegar a una grada distante puede generar niveles excesivos cerca de un arreglo a nivel del campo. La orientación, la posición de las fuentes, la altura disponible y el reparto de cobertura entre fuentes influyen en ese compromiso. La música añade exigencias de bajas frecuencias y dinámica que no se reducen a si la voz resulta audible.

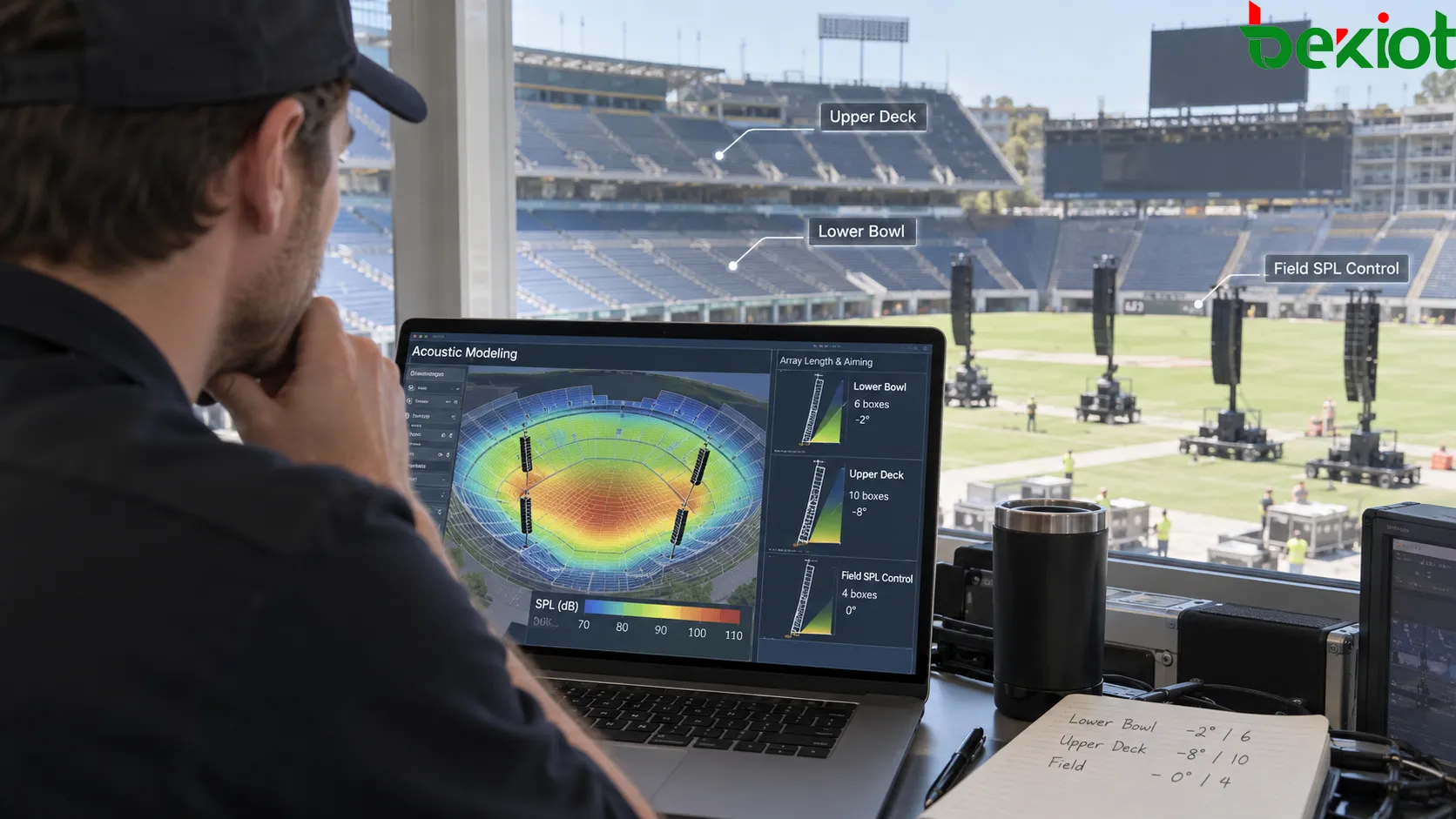

El modelado acústico puede ayudar a comparar distribuciones candidatas antes de que llegue el equipo. Sus datos de entrada y supuestos deben corresponder al recinto, los datos de los altavoces y la disposición prevista. Después, la predicción debe contrastarse con mediciones in situ; mostrarla en un mapa de cobertura coloreado no la convierte en un resultado de aceptación.

Acuerde los puntos de evaluación y los criterios de rendimiento antes de la puesta en servicio. Incluya asientos representativos cercanos, lejanos, elevados y con obstáculos, además de zonas de solapamiento entre dos sistemas. Registre el nivel de funcionamiento, la señal utilizada, el tiempo meteorológico y la ocupación para interpretar los resultados. Los límites aceptables deben proceder del pliego del proyecto y de los requisitos aplicables al recinto, no de una cifra universal copiada de otro evento sin relación.
Defina la interfaz con el sonido instalado
El audio instalado del recinto puede seguir gestionando los anuncios del partido mientras el equipo temporal atiende el entretenimiento. Si se propone complementar la cobertura con altavoces del recinto, el equipo necesita un plan de interfaz que abarque la responsabilidad de la señal, el procesamiento, el retardo, el nivel, el silenciamiento y la vuelta al funcionamiento normal. Una integración adecuada es una decisión de diseño; no es automática porque ambos sistemas puedan recibir audio.
Los anuncios de seguridad necesitan un acuerdo operativo independiente. Incorporar un sistema de conciertos no lo certifica como sistema de voz de emergencia ni lo autoriza a asumir funciones de protección de la vida. Los responsables del recinto deben aprobar cómo se mantendrán disponibles los anuncios exigidos durante el montaje, la actuación y la retirada.

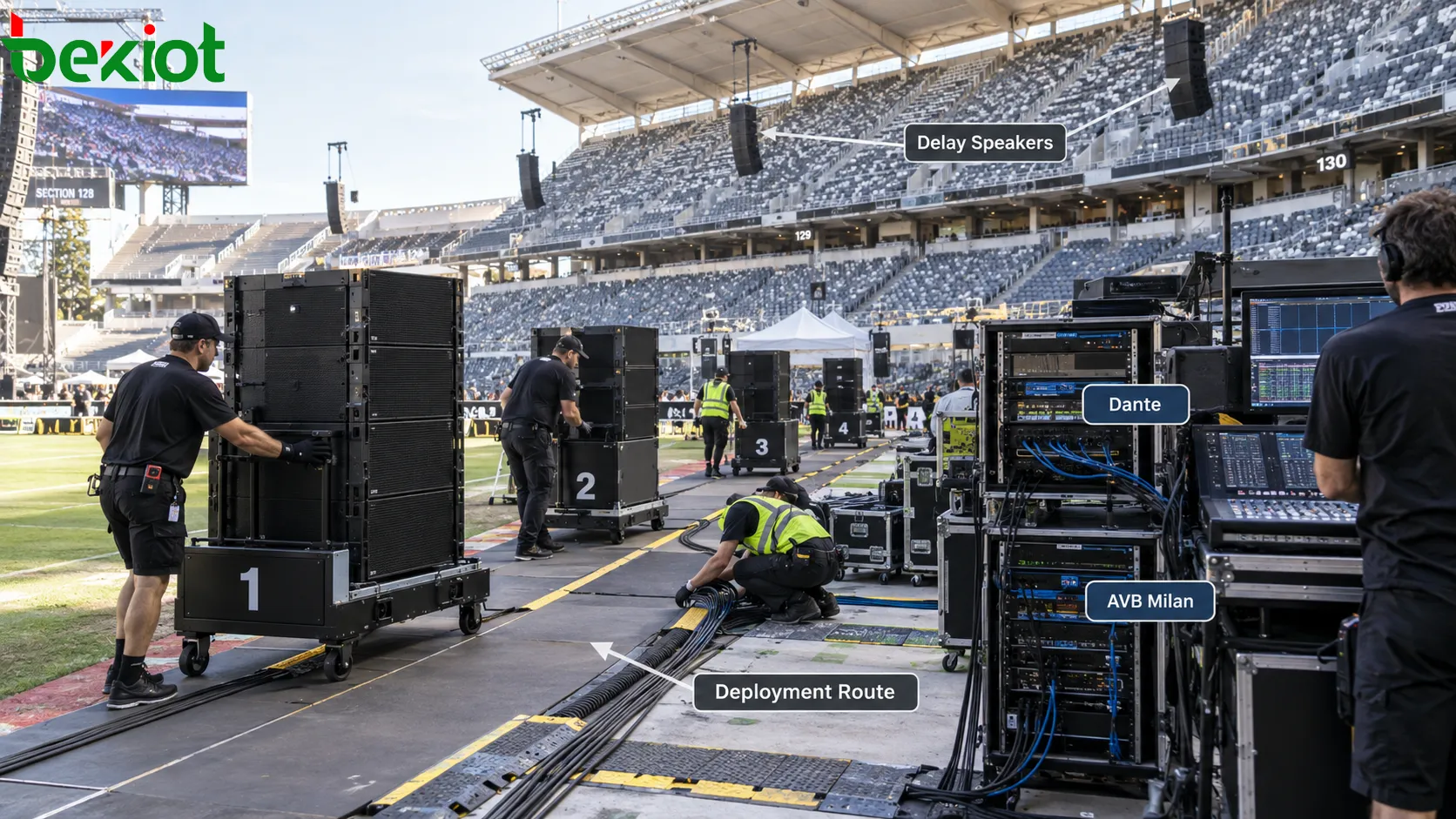

Para audio en red, identifique las interfaces compatibles, los dominios de reloj y el efecto de incorporar o retirar dispositivos. Dos puertos de red o dos cables no demuestran por sí solos la existencia de un respaldo independiente. Documente los componentes compartidos por las rutas principal y alternativa y verifique el comportamiento de recuperación previsto en condiciones controladas.

Ensaye conjuntamente los desplazamientos y las conexiones
Un diseño de sonido viable puede aun así incumplir la ventana del evento si un equipo bloquea una ruta o los conectores son inaccesibles. Planifique el despliegue y la retirada como secuencias completas, incluyendo a quienes manejan cables y confirman el estado del equipo. Una unidad averiada debe tener una respuesta definida que evite dejar un carro grande obstruyendo a otro equipo de trabajo o una vía de acceso de emergencia.
La guía de seguridad eléctrica para eventos del organismo británico Health and Safety Executive destaca la distribución del emplazamiento, las necesidades eléctricas, la protección ambiental y las rutas de cableado que permiten instalar y retirar equipos con seguridad. Es una orientación útil para planificar en el contexto británico, no prueba de que una producción estadounidense cumpliera las normas del Reino Unido. Los requisitos locales aplicables al evento y un diseño eléctrico competente siguen siendo determinantes.
| Ensayo o comprobación | Qué debe establecerse |
|---|---|
| Desplazamiento y posicionamiento | Las unidades llegan a sus posiciones marcadas sin bloquear otras operaciones, dañar la superficie ni comprometer la estabilidad |
| Conexiones y preparación | Las asignaciones de alimentación y audio coinciden con los planos; el operador responsable puede confirmar que todo está listo |
| Cobertura del público | Las zonas de escucha acordadas se evalúan en condiciones documentadas |
| Interfaz entre sistemas | La sincronización, los niveles, la transferencia de control y los anuncios exigidos del recinto funcionan según lo previsto |
| Respuesta ante fallos | El equipo conoce el efecto del fallo de una fuente, un enlace o una alimentación y la respuesta aprobada |
| Retirada | Los equipos se desconectan, trasladan y contabilizan con seguridad dentro de la transición acordada |
El Super Bowl LX ofrece un ejemplo documentado de despliegue de audio móvil; no aporta una especificación universal para estadios. La lección transferible consiste en tratar la acústica, las estructuras de soporte, la alimentación, la distribución de señales y el movimiento del personal como un único proyecto coordinado. Para el problema diferente de renovar infraestructura permanente, el artículo sobre la megafonía del estadio Portman Road examina la reconstrucción de un sistema instalado.
